Woonbron van plan veranderd in januari 2025

Het gekozen ontwerp door Woonbron voldoet niet aan de redelijke eisen van het bestemmingsplan/welstandsnota en Woonbron komt met nieuw initiatief.

Woonbron beweert het ene en doet het andere.

Bij renovatie van blok 6eerst een formeel renovatievoorstel van Woonbron. Woonbron  mag pas beginnen als minimaal 70% van de huurders in blok 6 schriftelijk akkoord gaat met het plan.

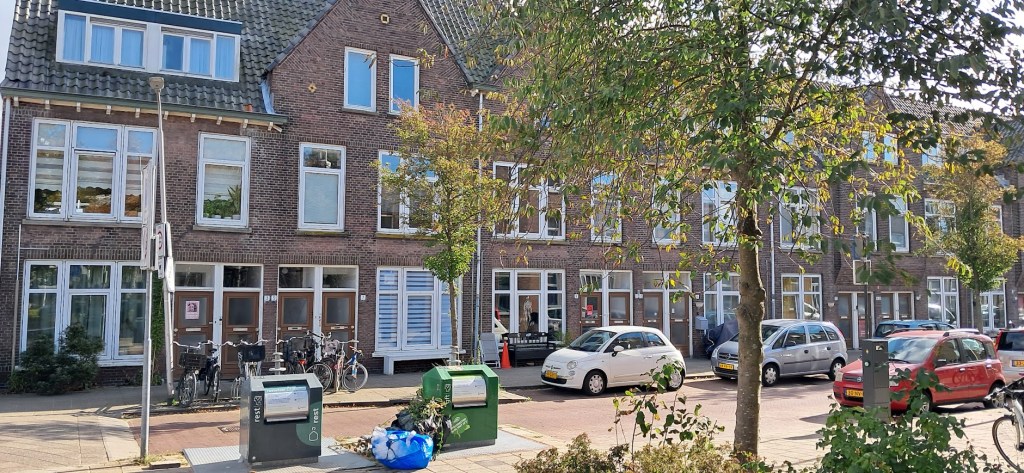

Bij samenvoegen/verkoop als kluswoning blok 1 t/m 3, eerst op welke grond huuropzegging? Woningen verkeren niet meer in vervallen staat? (zie geen andere bevredigende oplossing. 1*)

”koop breekt geen huur”.  Verkoop of rendementsoptimalisatie is voor de wetgever géén geldige reden voor huuropzegging. Het aantrekkelijke ‘uitponden’ (leeg verkopen voor de hoofdprijs) is hiermee van de baan.

Bij sloop/nieuwbouw blok 4 en 5, Woonbron moet bewijzen dat het complex technisch of financieel niet meer te exploiteren valt in de huidige staat. Funderingsproblemen zijn er niet meer. Woningen waren eerst goed genoeg om als samengevoegde kluswoning te verkopen.

Hieronder tijdsplan:

04-10-2024     1* Geen andere bevredigende oplossing   Omgevingsdienst Haaglanden ODH1171006

10-10-2024     docnr25. Opstellen Schetsontwerp en visie Blok 1 t/m 3 Frederik Hendrikstraat, Jan Willem Frisostraat en Simonsstraat en offerte uitwerking VO t/m DO

07-01-2025    docnr30. Drie architecten geven hun visie op ontwerp. Ik zit er toch wel erg mee. Heb jij( naam gelakt)jouw beoordeling al gestuurd?

10-01-2025    docnr29. Beoordeling architecten Nieuwbouw Simonsstraat. Beoordeeld door 5 personen, 2 van de gemeente en 3 van Woonbron. Woonbron kiest één ontwerp (VO) om mee verder te gaan.

16-01-2025    docnr32. Mail van Tako Postma over VO; nadrukkelijk heeft ( naam gelakt) aangegeven dat cultuurhistorie en een beperkte wijziging omgevingsplan uitgangspunt zou moeten zijn, ook ivm te verwachten bezwaarmakers.

29-01-2025    docnr35. Woonbron komt met nieuwinitiatief, sloop/nieuwbouw blok 4 en 5 en samenvoegen/verkoop van blok 1 t/m 3. Renovatie blok 6 blijft het zelfde.

29-01-2025    docnr35 .Visiedocument Simonsstraat? Reactie omgevingstafel op nieuw initiatief: Waarom verkoop / waarom sloop.  De blokken die jullie van plan zijn te verkopen staan nog niet vermeld op de verkooplijst. hier moet goedkeuring  op worden gegeven. Het aandeel van de sociale huurwoningen staat onder druk in Delft (en ook landelijk)door verkoop zal het aantal sociale huurwoningen afnemen. In principe is dit onwenselijk waardoor wij een goede onderbouwing nodig hebben om dit te kunnen begrijpen / te kunnen verantwoorden / goed te keuren.Is de haalbaarheid van het plan afhankelijk van de toegestane verkoop van de woningen

31-01-2025     docnr33. Er ligt een gewijzigd initiatiefvoorstel van Woonbron.

04-02-2025    docnr34. Overleg met Kernteam Zuidoost over nieuw initiatiefvoorstel mbt Simonsstraat.

*Nieuwinitiatief ook hiervoor gelden wet-regelgeving bestemmingsplan TU-Noord en welstandsnota.

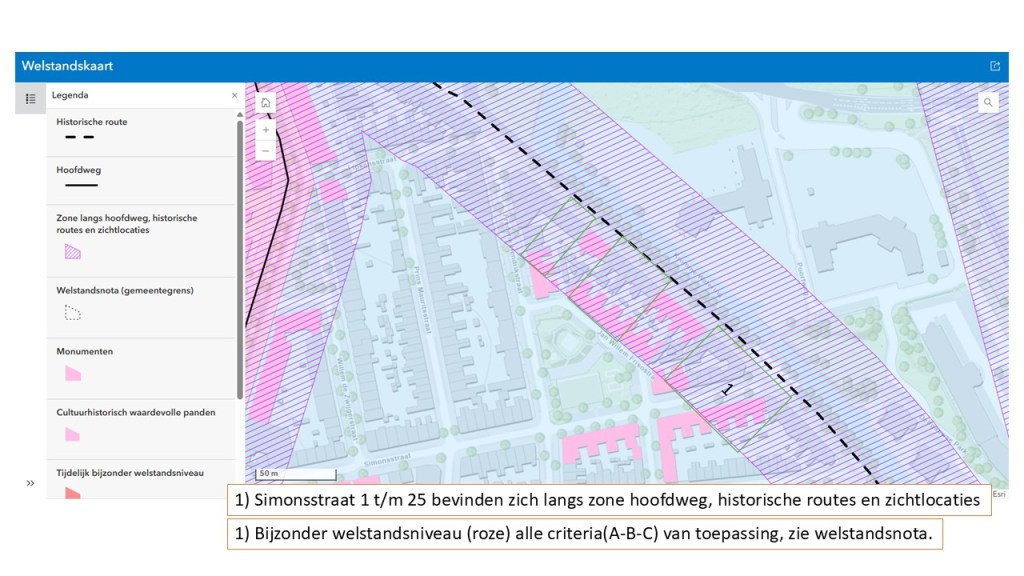

Te weten bij sloop vergelijkbaar herbouw panden. Voor deze panden gelden beperkingen: de bestaande goothoogte zijn maximaal toegestaan en volume-uitbreiding die zichtbaar zijn vanaf de openbare weg zijn in principe niet toegestaan.

Bovenstaand uit Woo-documenten (docnr ).

Woo documenten Woonbron Simonsstraat totaal_Redacted.pdf

 1*Geen andere bevredigende oplossing Het project is locatiegebonden aangezien het om het uitvoeren van renovatiewerkzaamheden aan bestaande woningbouw gaat en om sloop en nieuwbouw. De woningen hebben een lage isolatiewaarde. Woningbouwverenigingen hebben zich te houden aan bindende afspraken omtrent de verduurzaming van hun woningvoorraad. Middels renovatiewerkzaamheden dient energielabel B of hoger behaald te worden. Dit kan bewerkstelligd worden door volledige isolatie van de steensmuren, waarbij de dakpannen verwijderd en vervangen worden en isolatiemateriaal wordt toegevoegd. Daarnaast wordt een deel van de woningen in het plangebied gesloopt. Het betreft sloop van bestaande bebouwing welke niet meer aan de huidige eisen van gezondheid en veiligheid voldoen. Gezien de vervallen staat van de huidige bebouwing is het niet mogelijk om de bebouwing via 8 / 10 renovatie om te vormen naar nieuwe woningen en daarmee het beoogde energiedoel te bereiken. Aldus wordt de huidige bebouwing gesloopt en wordt het terrein klaar gemaakt voor nieuwbouw.

Aanleiding Op 22 februari 2024 hebben wij, namens Woonbron, een aanvraag om een omgevingsvergunning ontvangen voor het uitvoeren van flora- en fauna-activiteiten, zoals opgenomen in artikel 5.1, tweede lid, aanhef en onder g, van de Omgevingswet (hierna: Ow). De aanvraag betreft schadelijke handelingen op een habitatrichtlijnsoort, zoals opgenomen in artikel 11.46 van het Besluit activiteiten leefomgeving (hierna: Bal) ten behoeve van het uitvoeren van renovatie van de Frederik Hendrikstraat 33 t/m 81, Simonsstraat 1 t/m 77 en Frederik hendrikstraat 34A en de sloop van de woonblokken Simonsstraat 18 t/m 32, Jan Willem Frisostraat 2 t/m 44 en Frederik Hendrikstraat 14 t/m 32 te Delft.

zie ook tot nu toe….


Tijdens het overleg op de vragen van de bewoners ontvingen zij ontwijkende antwoorden en formuleringen, zonder directe antwoorden, waardoor er om de vraag heen werd gedraaid, wat de communicatie bemoeilijkte en de duidelijkheid verminderde.

Het is beter om het definitieve plan van Woonbron af te wachten en dan met onze argumenten te komen de wet-en regel gegevens van het bestemmingsplan, welstandsnota en prestatieafspraken.

Wat weten we nu wel!

De funderingsstatus van verschillende blokken. Blok zes heeft een positief rapport, wat renovatie mogelijk maakt, terwijl voor blok 1 tot 5 nog geen rapport beschikbaar is. Bewoners willen de rapporten inzien, wat op het kantoor van Woonbron kan gebeuren? Het ontbreken van rapporten voor blok 1 tot 5 komt doordat men wacht op de resultaten van de constructeur, die het erg druk heeft. Het document benadrukt de funderingsstatus en berekening draagkracht. De vraag rijst waarom alleen voor blok zes een rapport is gemaakt en niet voor de andere blokken. Het lijkt dat men voor de andere blokken ook rapporten had kunnen aanvragen bij de constructeur, zodat de situatie sneller duidelijk was geweest.

De vraag om het funderingsrapport van blok 6 in te zien, antwoordde Woonbron met aarzeling dat het rapport alleen op het kantoor van Woonbron kon worden ingezien, zonder het te sturen.

Verzoeken Woonbron om sturen of inzage van het aanwezige funderings-en constructierapport van blok 6 en zodra de funderings-en constructierapporten voor blok 1 t/m 5 bekend zijn deze te sturen.

wensen bewoners:

1e bewoners van blok 1 t/m 3 willen de 40 betaalbare sociale huurwoningen behouden.

2e bewoners van blok 4 en 5 willen de 40 betaalbare sociale huurwoningen behouden.

3e bewoners van blok 6 willen en bespreekbaar sociaal plan met rechten en plichten voor de huurders bij renovatie.


reactie op brief van Woonbron.Hierbij enkele reacties op de brief van 12 november 2025 van Woonbron, onderwerp: terugkoppeling
inloopbijeenkomsten en vervolg, behandeld door Marion Kolfers, Woonbron Delft.

inloop bijeenkomst Panelen inloopbijeenkomst 14 en 15 juli 2025


Wist u dat………

Ontstaan Bouwvereniging.

Op 15 oktober 1907 werd onder de naam “Des Werkmans Vriend” de bouwvereniging op gericht.

De vereniging mocht niet meer dan 60 leden telen.

Ieder lid moest elke zaterdag tussen 19:00 en 22:00 uur f.0,10 contributie betalen ten huize van dhr. v.d. Feyst penningmeester.

De penningmeester ontving per jaar f. 2,50 om zijn tapijt te reinigen dat vuil gelopen werd door de leden die de contributie kwamen betalen.

Tijdens ledenvergadering op 19 januari 1909 werd besloten om de naam van de vereniging te wijzigen in Chr. Coöp. Bouwvereniging  “Ons Huis”.  Op 12 december 1910 krijgt men van de overheid de officiële  stukken dat “Ons Huis” erkend wordt.

Er wordt besloten om grond te kopen om begin te maken met opbouwen van een huizenbestand.

Voor die aankoop was echter geld nodig, de bouwvereniging moest zelf 10% betalen. Voorzitter dhr. Kapaan en medebestuurder dhr. de Groot probeerden geld te lenen bij de Gistfabriek, waar voor die tijd een bijzonder sociaal denkende directie zetelde. Zodoende kon dus een begin worden gemaakt met de bouw. In 1914 startte de bouw van 180 beneden- en bovenwoningen.

De prijs was:    grond f. 25. 500,- en bouw f. 161.500,-


Gemeenteraad van Delft

De raad moet beslissingen tot slopen van huizen, ter discussie stellen als bewoners het oneens zijn met de plannen.

Bewoners worden namelijk te weinig betrokken bij beslissingen over sloop of renovatie van hun huis en kinderen zijn zelfs helemaal geen gesprekspartner in het proces.

De gemeenteraad kan voorkomen dat bewoners te weinig betrokken worden bij beslissingen over hun huis.
